房総半島南部が近づく!?「久留里馬来田バイパス」3月全通へ JR久留里線に完全並行 クネクネ道路をショートカット

国道410号「久留里馬来田バイパス」の最後の未開通区間が、2024年3月25日に開通を迎えます。どういったルートなのでしょうか。

最後の未開通区間がいよいよ完成

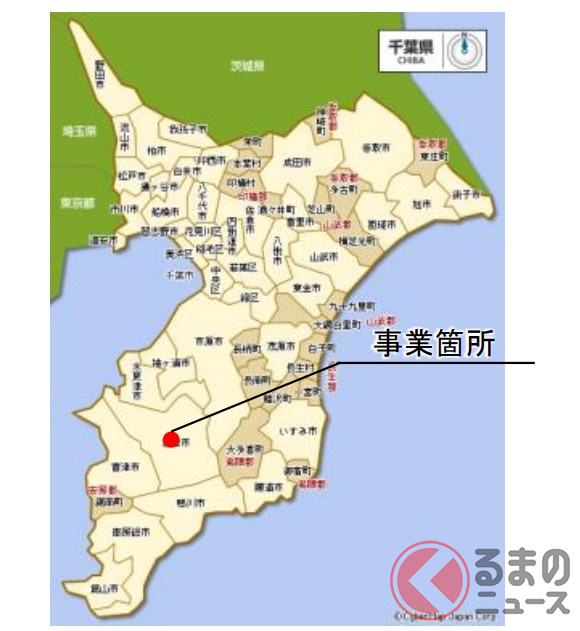

 千葉県は2024年2月9日、君津市内で整備中の国道410号「久留里馬来田バイパス」について、最後の工区が開通すると発表しました。開通日時は3月25日14時です。

一部開通済みの国道410号「久留里馬来田バイパス」(画像:国土交通省)。
一部開通済みの国道410号「久留里馬来田バイパス」(画像:国土交通省)。

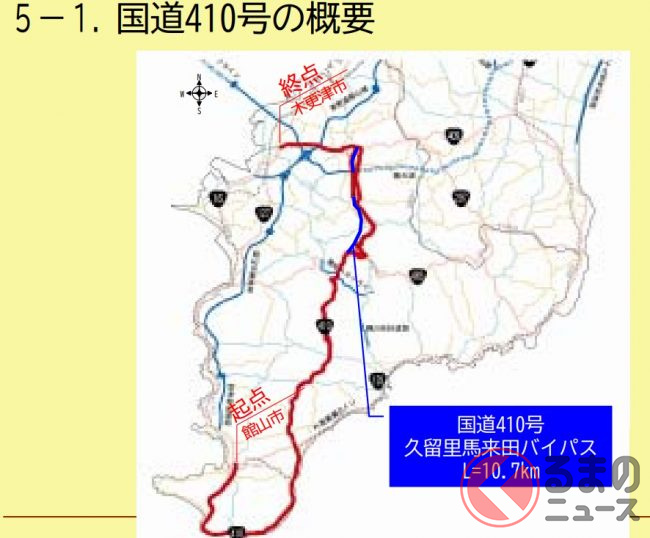

 久留里馬来田バイパスは、館山道の姉崎袖ヶ浦ICから南下する県道・千葉鴨川線の延長線上で、房総半島内陸部の久留里方面へ伸びる2車線道路です。

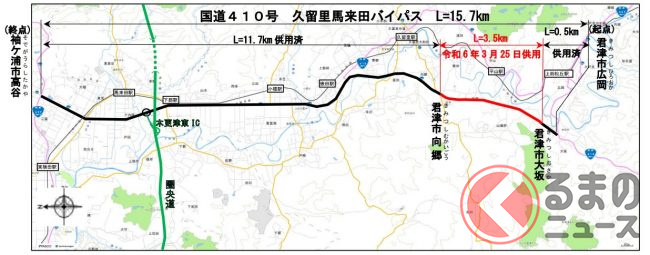

 全線にわたってJR久留里線と並行し、圏央道の木更津東ICを経由して、久留里駅、上総松丘駅付近まで至ります。最後の未開通区間が、久留里~上総松丘間に相当する3.5km区間でした。

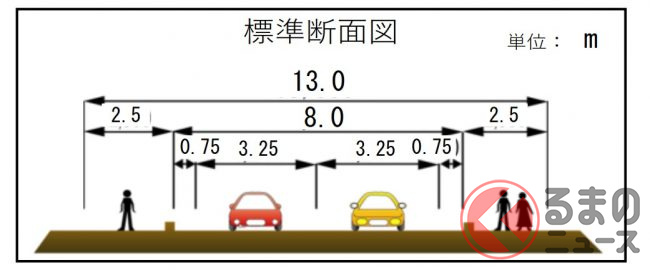

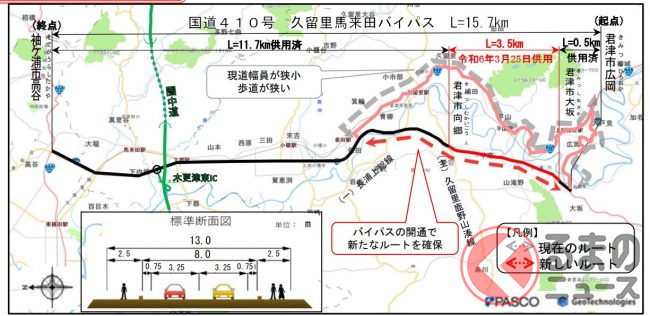

 現道は久留里街道の昔ながらの風情が残り、両側に宅地が迫るクネクネで狭隘な道路でした。鴨川方面への短絡路であることからトラックやバスも多く通行し、歩道も最小限しかなく生活空間との混在も課題となっていました。

 今回バイパスが全通したことで、1985年の事業着手から約40年、いよいよ館山道・圏央道からJR久留里線を「まるごとカバー」する形で、スムーズなルートが完成することとなります。

【画像】えっ…!?これが「久留里馬来田バイパス」ルートと完成区間です(14枚)
