新湘南バイパス「藤沢IC」付近が4車線に! 圏央道延伸に向けて車線改造&対面解消 横浜湘南道路の建設進む
横浜湘南道路の建設に合わせて、国道1号と新湘南バイパスが接続する藤沢IC付近の車線が再び切り替わります。
新ランプ橋に移動
国道1号と新湘南バイパスが接続する藤沢ICが、横浜湘南道路の建設に合わせて再び変わります。茅ヶ崎料金所までの対面通行が解消し、車線も増えます。

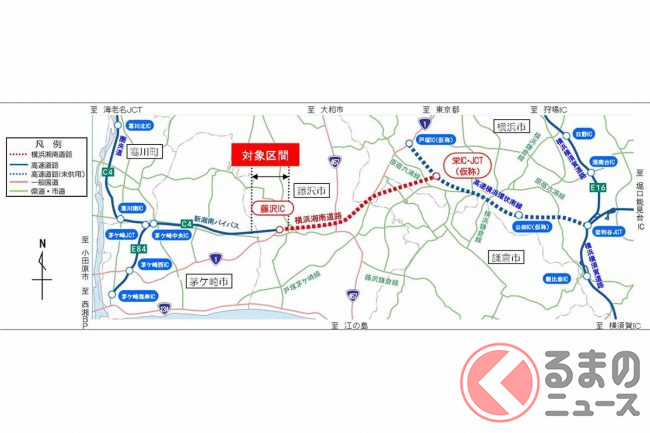

横浜湘南道路は、同じく建設が進む高速横浜環状南線の栄IC・JCT(仮称、横浜市栄区)から分かれて国道1号の直下を西進し、新湘南バイパスの藤沢ICにつながります。接続する高速横浜環状南線、新湘南バイパスとともに圏央道を構成することになる路線です。
延長7.5km、4車線、設計速度80km/hで、本線は両端を除き5.6kmの長い地下トンネルとなり、途中には換気所が2か所造られます。
2024年度の開通を目指して工事が進められてきましたが、難航により撤回され現在は未定です。
藤沢IC付近では、この横浜湘南道路と新湘南バイパスを接続する工事が進められています。

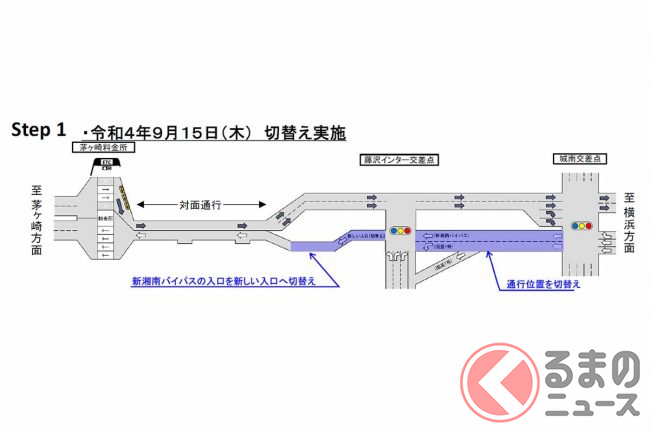

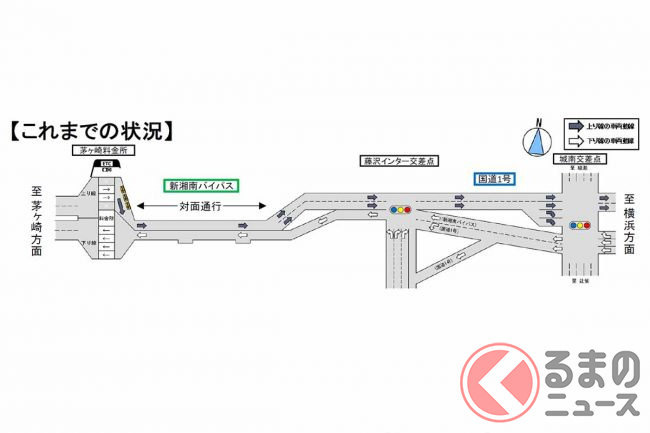

大きく4回に分けて車道を少しずつ切り替えており、今回はその3回目です。

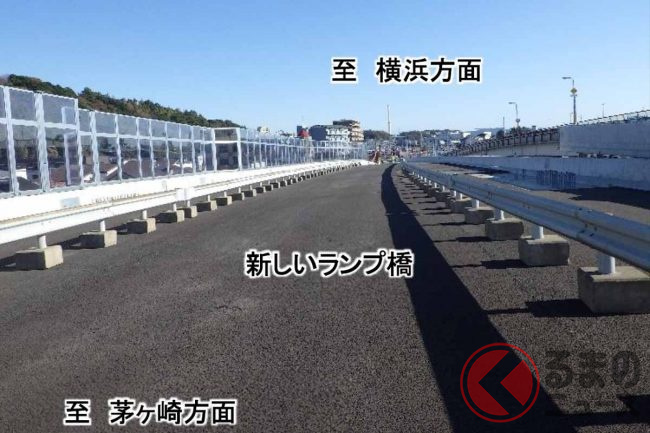

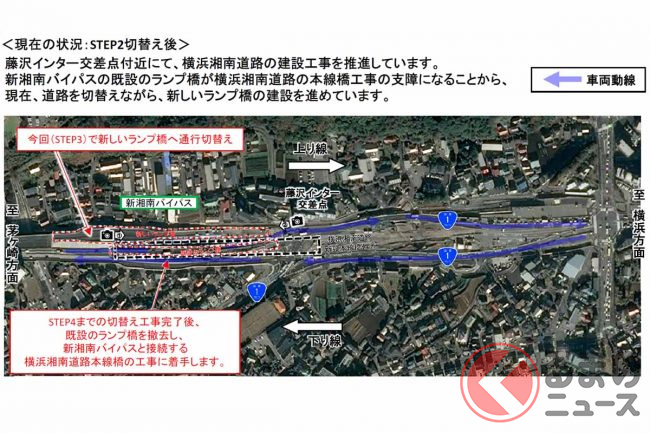

藤沢インター交差点から茅ヶ崎料金所までの対面通行が解消され、上り線は新しいランプ橋に移り、現在の上下2車線(片側1車線)から、切り替え後は上下4車線(片側2車線)に増えます。

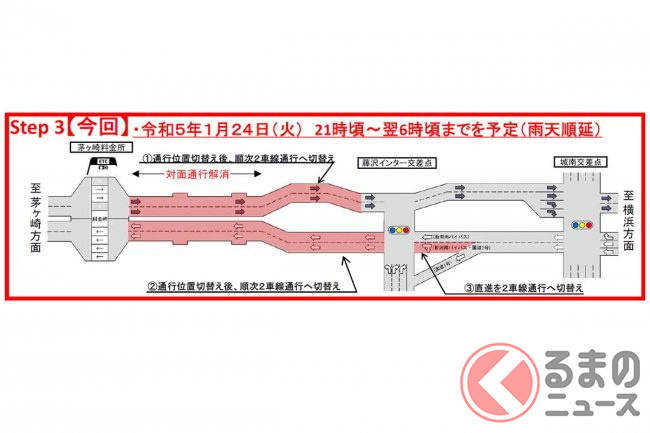

切り替え作業は、2023年1月24日21時頃から翌25日朝6時頃にかけて実施される予定です(雨天順延)。

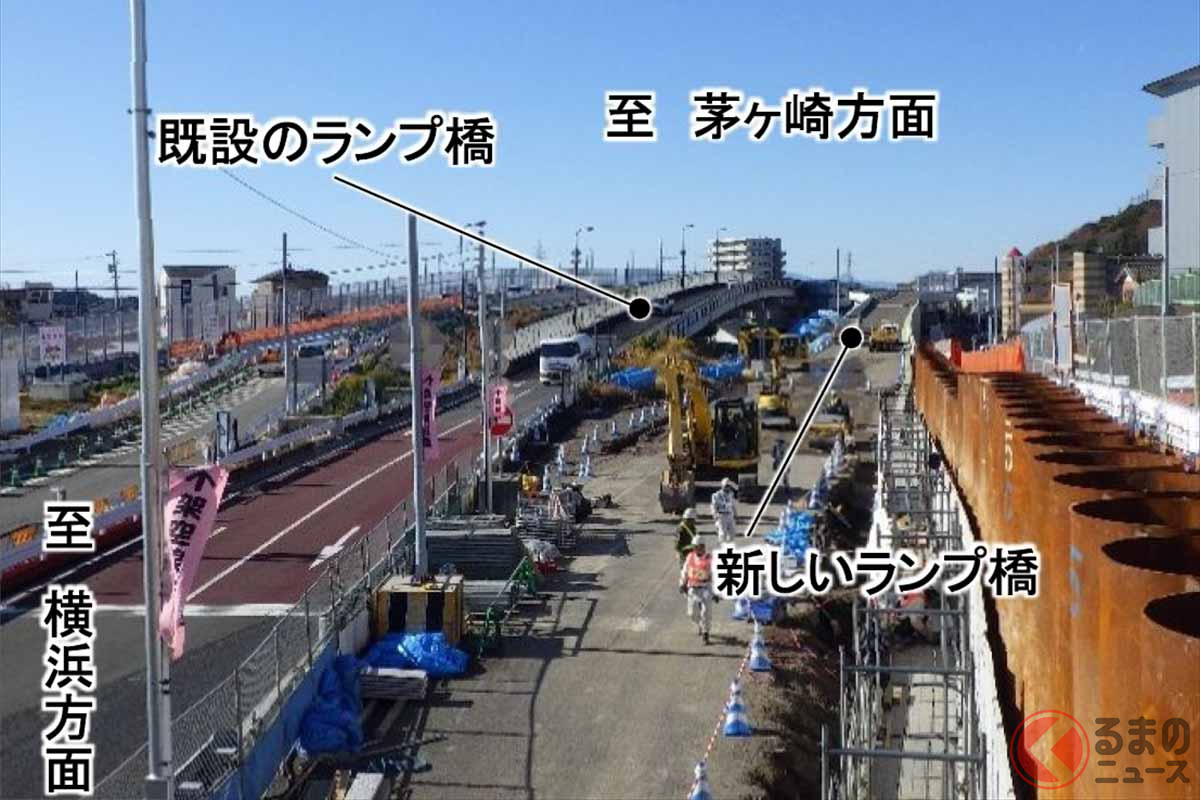

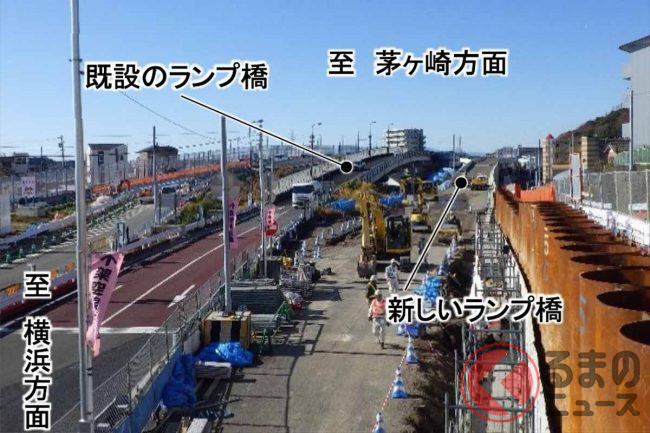

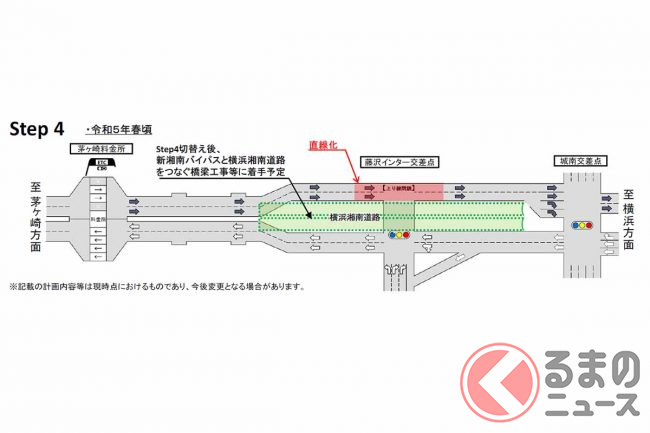

今後は、既設のランプ橋を撤去し、上下線の間にできた空間で、横浜湘南道路の本線橋の工事が着手されます。なお、4回目の車道切り替えは2023年春頃に予定されています。
